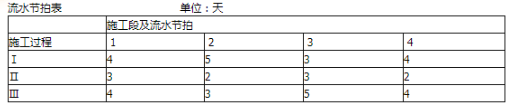

某工程划分为三个施工过程,4个施工段组织流水
单选题 某工程划分为三个施工过程,4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为()天。

A.22

B.23

C.26

D.27

正确答案: D

登录查看解析 进入题库练习

答案解析: (1)求各施工过程流水节拍的累加数列:
过程一:4,9,12,16
过程二:3,5,8,10
过程三:4,7,12,16
(2)错位相减求得差数列:
过程一和过程二:4,9,12,16

过程二和过程三:3,5,8,10

(3)在差数列中取最大值求得流水步距:
过程一和过程二流水步距:K12=max{4,6,7,8,-10}=8(天)
过程二和过程三流水步距:K23=max{3,1,1,-2,-16}=3(天)
(4)流水施工工期可按下式计算:

=(8+3)+(4+3+5+4)=27(天)
