A.11
B.13
C.91
D.97
正确答案: C
登录查看解析 进入题库练习

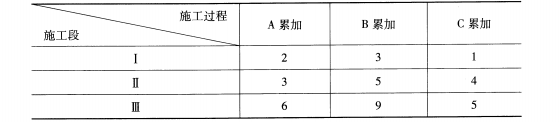

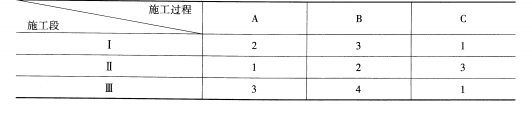

答案解析: 第一步累加: 第二步错位相减取大差: 所以:KA-B=2(周) 所以:KB-C=5(周) 其中A、B之间有间歇时间1周,故流水施工时总工期T=2+5+5+1=13(周),13×7=91(天)
相关知识:第八章、工程项目施工管理及质量和安全管理
