2022年监理工程师《建设工程监理案例分析(交通运输工程)》真题及答案
  • 年份:2022年
  • 类型:历年真题
  • 总分:120.00分
  • 时长:240分钟
  • 题量:4
  • 做题人数:0人
题型介绍
一、问答题(共6题,每题20分。
  • 某金山至银山高速公路全长98.99Km(K0-000~K98+990),建设单位设置了三个监理合同段进行招标。(招标文件)规定监理服务工作的施工准备期1个月,施工期36个月,缺陷责任期24个月,第一总监办负责的路段起止桩号为K0+000-K35+071,经过开标、评标后确定东方监理公司中标第一总监办,并于2021年3月27日签订了监理合同并进场。6月10日,该监理公司组织由总工程师、综合部副部长,监控部部长等组成的检查组到总监办进行了现场检查和指导、督促。

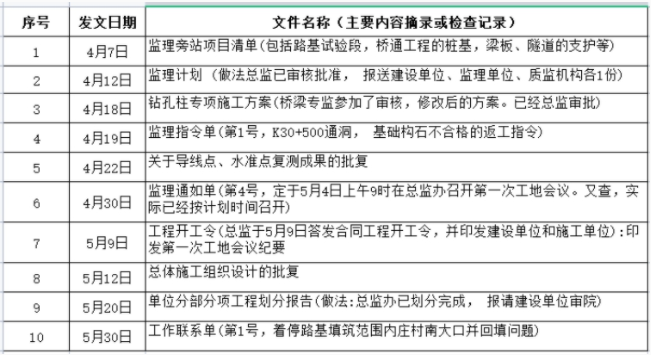

    事件1:检查组查阅了该总监办印发的全部文件,对有关文件按照发文时间进行了摘要式的记录,如下表所示。

    事件2:检查组查阅了监理月报,第1期监理月报(即4月份)已经于5月3日报送建设单位,其中监理月报记录截至4月25日,路基清表完成22.6万m2,涵洞工程开工6座,依据28d强度对桥梁工程的桩基混凝土配合比进行批复,本月完成钻孔灌注桩基9根等内容。
    事件3:在检查反馈会议上,监控部部长要求总监办进一步识别和细化旁站,监理总工程师指出总监办进场两个来月来做了很多监理工作,但是从印发的有关文件、监理月报来看,监理工作有所滞后,亦有违反监理程序之处,说明总监办的组织、监理工作应进一步加强。并要求总监提高履职能力,监理人员认真学习《公路工程施工监理规范》,切实规范监理工作行为;同时,就创建品质工程、平安工地建设提出了要求。
    1.针对事件1,回答以下问题:
    (1)指出表中属于第一次工地会议召开之前可以完成的监理工作事项(只写其序号即可)。
    (2)指出表中序号2,9项所指监理工作的做法是否正确?如有错误,给出正确的做法。
    2.针对表中涉及的工程开工令、监理通知单、监理指令单和工作联系单等。有关监理工作用表,指出属于《公路工程施工监理规范》(JTGG10-2016)明确给出的表式。
    3.根据事件2和事件3,回答以下问题:
    (1)监理月报应编写哪些内容?
    (2)监理工作滞后和违反监理程序之处?并给出理由。
    4.根据《平安工地建设管理办法》,平安工地建设管理包括哪些主要内容?监理合同段考核评价的主体是什么?
