一、案例分析题(本题20分。
  • 中部某城市新建一泵站工程,发包人采用工程量清单招标确定中标人,并与承包人依据《水利水电标准施工招标文件》签订了施工承包合同,合同工期5个月。

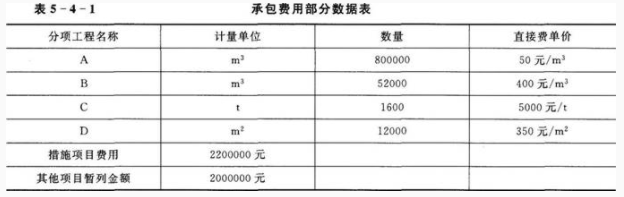

    承包费用部分数据如表5-4-1所示。

    (1)承包商报价管理费率取10%(以人工费、材料费、机械费之和为基数),利润率取5%(以人工费、材料费、机械费和管理费之和为基数)。
    (2)间接费综合费率5%(以分部分项工程项目费、措施项目费、其他项目费之和为基数),增值税率9%。
    合同规定:
    (1)工程预付款为合同价的10%,工程开工前由发包人一次性付清。
    (2)保留金从第一个月开始,在给承包商的月进度付款中按5%的比例扣留(计算额度不包括预付款和价格调整金额),总额达到合同总价的3%为止。
    (3)物价调整采用调价公式法。
    (4)工程预付款扣回采用公式:

    其中:F1=20%,F2=90%。
    (5)材料预付款按发票值的90%支付,从付款的下个月开始扣还,平均6个月扣完。
    (6)月支付的最低限额为200万元。
    工程进展到2018年10月底时的情况是:
    (1)到2018年9月底为止,累计完成合同金额3900万元,已扣回工程预付款累计300万元,已扣回保留金累计195万元。
    (2)10月完成工程量价款,按工程量清单中单价计,金额为600万元。
    (3)10月承包商购材料发票值为30万元。
    (4)10月完成工程变更金额为20万元(采用工程量清单中与此工程变更相同项目的单价计算的)。
    (5)10月各参加调价的因素,除了人工费的价格指数增长了20%外,其余的都未发生变化,人工费占调价部分的40%,定值权重为0.2。
    (6)因设计变更导致施工难度增加,使承包方增加材料消耗6000元,功效降低损失1万元,承包方提出索赔,经审核该索赔成立。
    (7)10月完成计日工费5万元。
    (8)从开工到本月初未支付任何材料预付款。
    问题:
    1.工程签约合同价是多少?工程预付款和质量保证金额度分别是多少?
    2.2018年10月监理工程师是否应签发支付证书?
    3.工程竣工结算的程序是什么?

    【正确答案-参考解析】:参加考试可见
