一、案例分析题(选择题)(题目分为若干组,每组题目根据所给材料进行答题。
  • 国有资金投资依法必须公开招标的某建设项目,采用工程量清单计价方式进行施工招标,最高投标限价为3568万元,其中暂列金额280万元,由发包人负责招标的专业工程暂估价500万元。招标文件中规定:
    (1)投标有效期为90天,投标保证金有效期与其一致。
    (2)投标报价不得低于企业平均成本。
    (3)近三年施工完成或在建的合同价超过3000万元的类似工程项目不少于3个。
    (4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整。
    (5)缺陷责任期为3年,期满后退还预留的质量保证金。
    (6)暂列金额和材料暂估价按招标文件中工程量清单中金额计取,不得调整。
    (7)招标工程量清单中给出的“计日工表(局部)”,见表1-2。

    (8)该项目施工招标公告发出时间是3月2日,招标文件发售时间是3月11日,投标截止时间是4月26日9:00,开标时间和投标截止时间是同一时间。投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金。
    投标人A发现分部分项工程量清单中某分项工程特征描述和图纸不符。
    除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。
    评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3,其投标清单合价为36400元。其他投标人的投标文件均符合要求。
    招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%,扣2分。

    【正确答案-参考解析】:参加考试可见

二、案例分析题(必选题)(本题3小题,每小题20分,共60分。
  • 背景资料

    某工程建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。

    施工过程中发生如下事件:
    事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。
    事件2:由于建设单位订购的工程设备未按照合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。

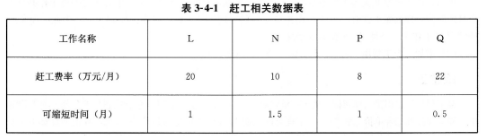

    事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表3-4-1。

    【问题】
    1.指出施工总进度计划的关键线路及工作E、M的总时差和自由时差。
    2.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
    3.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。
    4.针对事件3,为使赶工费用最少,应选哪几项工作进行压缩?说明理由。需要增加赶工费多少万元?

    【正确答案-参考解析】:参加考试可见

二、选做题(Ⅱ管道和设备工程)(在 Ⅱ管道和设备工程、Ⅲ电气和自动化控制工程 任选一题。本题40分。
  • (管道和设备工程)工程有关背景资料如下:

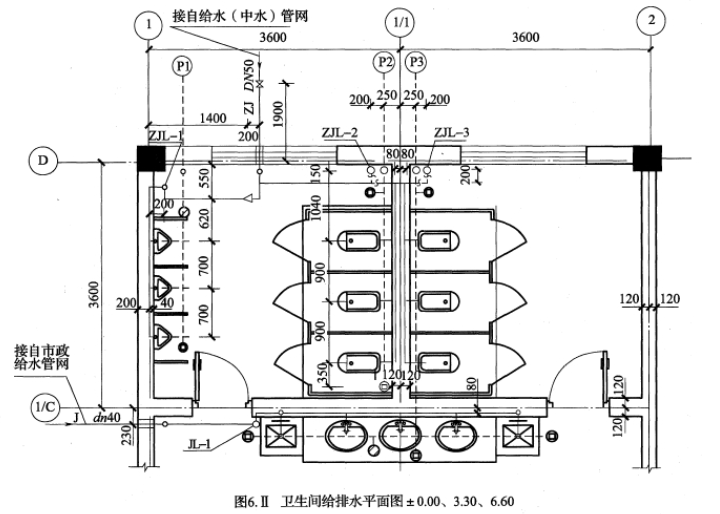

    (1)某工厂办公楼卫生间给排水施工图如图6.2所示。

    说明:
    ①办公楼共三层,层高为3.3m。图中尺寸标注标高以m计,其他均以mm计。

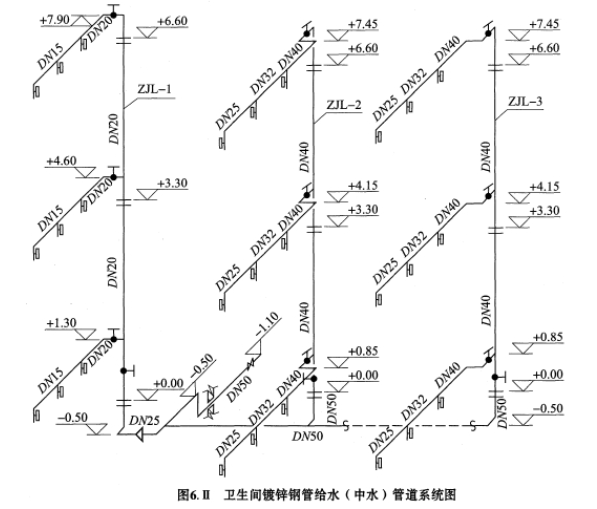

    ②卫生间盥洗间给水管道采用铝塑复合管及管件;大小便冲洗给水(中水)管道采用镀锌钢管及管件,螺纹连接。给水干管为埋地,立管为明设,支管为暗设。管道出入户穿外墙处设碳钢刚性防水套管。
    ③阀门采用截止阀为J11T-10。各类管道均采用成品管卡固定。
    ④成套卫生器具安装按标准图集99S304要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装;大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为混凝土落地式安装。
    ⑤管道系统安装就位后,给水管道进行强度和严密性水压试验及水冲洗。

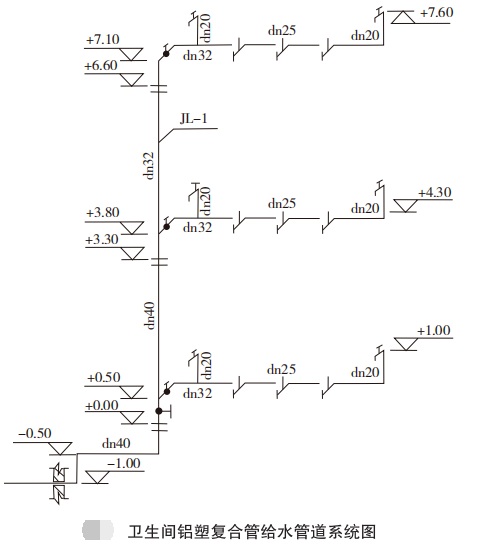

    (2)假设给水管道的部分清单工程量如下:铝塑复合管:DN4025m,DN328.8m,镀锌钢管DN3220m,DN2513m,其他技术要求和条件与图6.2所示一致。

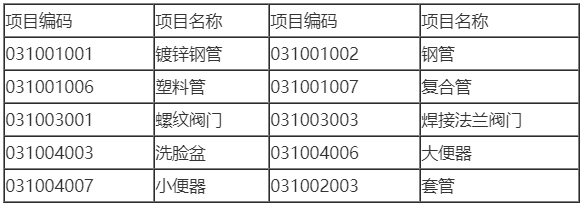

    (3)给排水工程相关分部分项工程量清单项目的统一编码见表6.2.1
    表6.2.1给排水工程相关分部分项工程量清单项目的统一编码

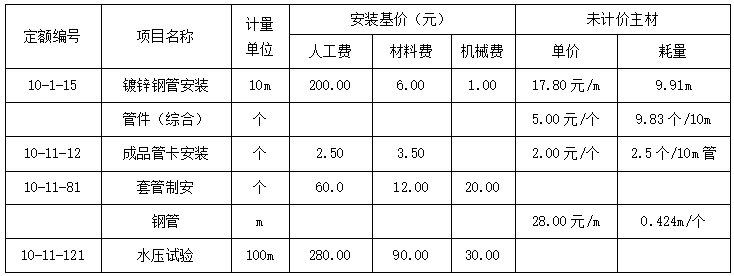

    (4)室内给水镀锌钢管DN32安装定额(TY02-31-2015)的相关数据资料见表6.2.2。
    表6.2.2室内给水镀锌钢管DN32安装定额(TY02-31-2015)的相关数据

    注:该工程的管理费和利润分别按人工费的67%和33%计。
    问题:
    1.按照图6.2所示内容,分别列式计算卫生间给水(中水)系统中的管道和阀门安装项目分部分项清单工程量;管道工程量计算至支管与卫生间器具相连的分支三通或末端弯头处止。

    2.根据背景资料口(2)、(3)设定的数据和图6.2中所示要求,按《通用安装工程工程量计算标准》(GB/T50856—2024)的规定,分别依次编列出卫生间给水镀锌钢管DN32、DN25、铝塑复合管DN40、DN32和铝塑复合管给水系统中所有阀门,以及成套卫生器具(不含污水池)安装项目的分部分项工程量清单,并填入表6.2.3“分部分项工程和单价措施项目清单与计价表”中。

    3.按照背景资料(2)、(3)、(4)、中的相关数据和图6.2中所示要求,根据《通用安装工程工程量计算标准》(GB/T50856—2024)和《建设工程工程量清单计价标准》(GB/T50500—2024)的规定,编制图6.2中室内给水管道DN32镀锌钢管安装项目分部分项工程量清单的综合单价,并填入表6.2.4“综合单价分析表”中。
    4.有一150t金属设备框架制作安装工程的发承包施工合同中约定:所用钢材由承包方采购供应,钢材单价变化超过5%时,其超过的部分按实调整。该工程招标时,发包方招标控制价按当地造价管理部门发布的市场基准价(信息指导价)为4520元/t编制,承包方中标价为4500元/t。
    要求:(1)计算并填入表6.2.5“施工期间钢材价格动态情况”中各施工时段第四、五、六栏的内容;
    (2)列出第3时段钢材材料费当期结算值的计算式。(计算结果保留两位小数)
    表6.2.3分部分项工程和单价措施项目清单与计价表
    工程名称:某工厂标段:办公室卫生间给排水工程安装

    表6.2.4综合单价分析表
    工程名称:某工厂标段:办公楼卫生间给水(中水)管道安装

    表6.2.5施工期间钢材价格动态情况

    【正确答案-参考解析】:参加考试可见

二、选做题(Ⅲ电气和自动化控制工程)(在 Ⅱ管道和设备工程、Ⅲ电气和自动化控制工程 任选一题。本题40分。
  • (电气和自动化工程)工程背景资料如下:

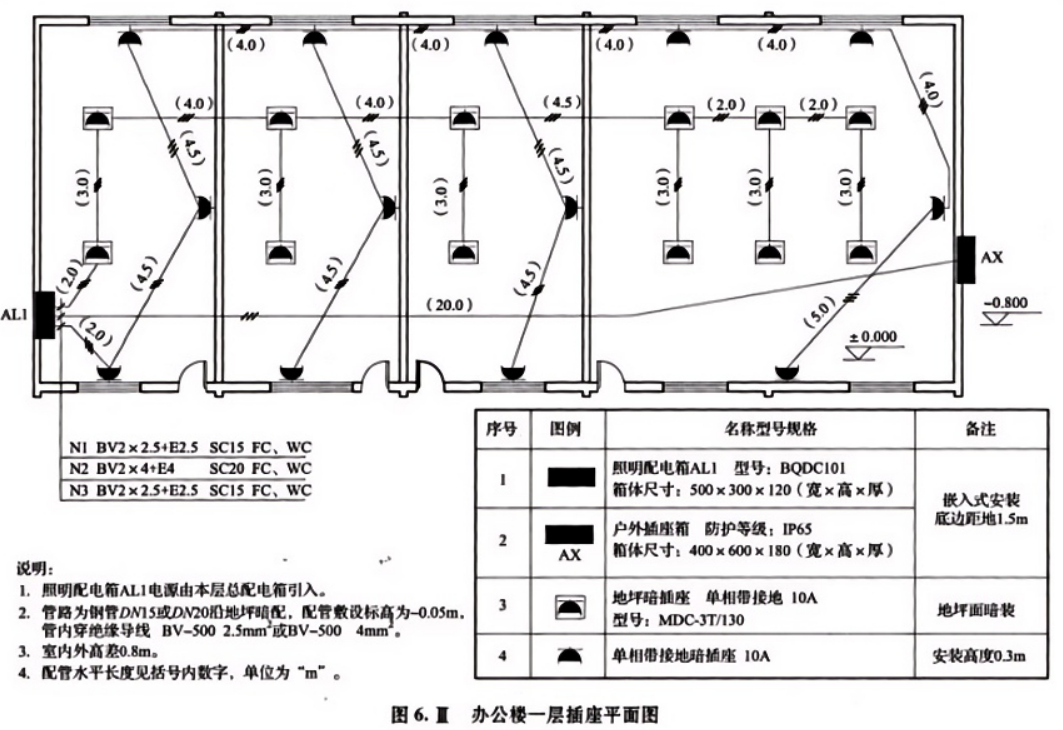

    (1)图6.3所示为某办公楼一层插座平面图,该建筑物为砖、混凝土结构。

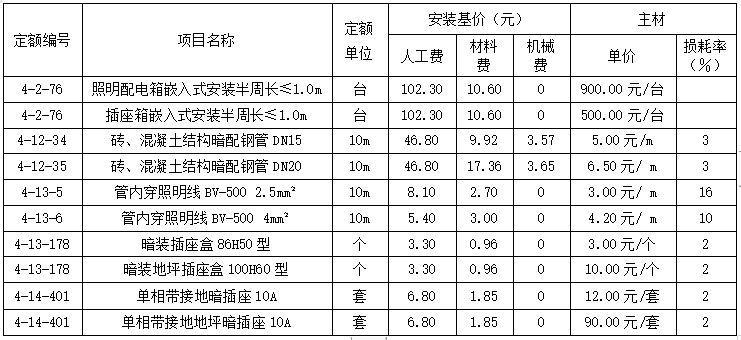

    (2)该工程的相关定额、主材单价及损耗率见表6.3.1。
    (3)该工程的人工费单价(综合普工、一般技工和高级技工)为100/工日,管理费和利润分别按人工费的30%和10%计算。

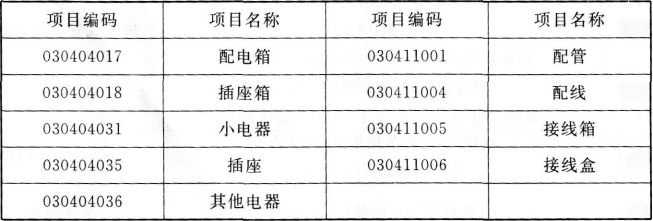

    (4)相关分部分项工程量清单项目编码及项目名称见表6.3.2。
    表6.3.1该工程的相关定额、主材单价及损耗率、

    表6.3.2相关分部分项工程量清单项目编码及项目名称

    问题:
    1.按背景资料(1)~(4)和图6.3所示内容,根据《建筑工程工程量清单计价标准》(GB/T50500—2024)和《通用安装工程工程量计算标准》(GB/T50856—2024)的规定,计算各分部分项工程量,并将配管(DN15、DN20)和配线(BV2.5mm2、BV4mm2)的工程量计算式与结果填写在指定位置;计算各分部分项工程的综合单价与合价,编制完成表6.3.3“分部分项工程和单价措施项目清单计价表”。
    2.设定该工程“管内穿线BV2.5mm2”的清单工程量为300m,其余条件均不变根据背景资料(2)中的相关数据,编制完成表6.3.4“综合单价分析表”。(计算结果保留两位小数)
    表6.3.3分部分项工程和单价措施项目清单与计价表工程名称:办公楼标段:一层插座

    表6.3.4综合单价分析表工程名称:办公楼标段:一层插座

    试题难度:本题共被作答0次正确率0%

    【正确答案-参考解析】:参加考试可见
