当前位置: 首页 > 造价工程师 > 试卷列表 > 2025年造价工程师《造价案例分析(土木建筑工程)》临考密卷(一)
APP
做题

手机在线做题

2025年造价工程师《造价案例分析(土木建筑工程)》临考密卷(一)
  • 年份:2025年
  • 类型:考前试题
  • 总分:120.00分
  • 时长:240分钟
  • 题量:14
  • 做题人数:0人
题型介绍
一、案例分析题(选择题)(题目分为若干组,每组题目根据所给材料进行答题。
  • A企业拟招标进行某房屋建筑工程建设,项目属于中央预算内投资项目,项目可研批准工程估算6250万元,批准工程概算6200万元,工程最高投标限价6100万元。工程采用EPC(设计-采购-施工)总承包方式,依据拟建工程已批复的初步设计进行项目的施工图设计、采购、施工的工程总承包公开招标,3月1日9:00在招标网站发布了招标文件,招标文件规定:不进行资格预审,评标时进行资格审查;投标截止时间4月17日15:00。投标截止时,B、C、D和E四家投标人递交了投标文件和提交了投标保证金。在4月16日17:00,招标人收到F投标人撤回投标文件的书面通知。
    B投标人对招标文件进行了仔细分析,发现招标人所提出的工期要求过于苛刻,且合同条款中规定每拖延1天工期罚合同价的1%。若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现初步设计中原设计结构方案采用框架-剪力墙体系过于保守。因此,该投标人在投标文件中说明招标人的工期要求难以实现,因而按招标文件要求的工期和自己认为的合理工期(比招标人要求的工期增加6个月)编制施工进度计划分别报价;还建议将框架-剪力墙体系改为框架体系,并对这两种结构体系进行了技术经济分析和比较,证明框架体系不仅能保证工程结构的可靠性和安全性、增加使用面积、提高空间利用的灵活性,而且可降低造价约3%,并按照框架-剪力墙体系和框架体系分别报价。
    B投标人将技术标和商务标分别封装,在封口处加盖本单位公章和项目经理签字后,在投标截止日期前1天上午将投标文件报送招标人。次日(即投标截止日当天)下午,在规定的开标时间前1小时,该投标人又递交了一份补充材料,其中声明将原报价降低4%。但是,招标人的有关工作人员认为,根据国际上“一标一投”的惯例,一个投标人不得递交两份投标文件,因而拒收该投标人的补充材料。
    开标会由市招标投标办的工作人员主持,各投标人代表均到场。开标前,工作人员对各投标人的资质进行审查,并对所有投标文件进行审查,发现C投标人的投标文件委托代理人签字处未签字,确认C投标人的投标文件未满足形式评审要求,C投标人的投标为无效投标文件。评标委员会和主持人简单商议并同建设单位沟通后决定:由于工程项目工期紧张,建设工作不能延误,对合格的B、D和E投标人的投标文件正式开标。主持人宣读投标人名称、投标价格、投标工期和有关投标文件的重要说明。经过评标等相关程序,最终,D投标人以6000万元报价中标,D投标人和A企业签订了EPC工程总承包合同,将该工程的设计、采购、施工任务委托总承包商进行EPC工程总承包。
    签订合同时,EPC合同第二部分通用条款对合同价款及调整进行了约定,合同价款为固定总价,任何一方不得擅自改变,合同价款所包括的工程内容为初步设计范围所包含的工程范围。EPC合同专用条款又约定该合同价款(暂估)为6000万元。
    【问题】

    【正确答案-参考解析】:参加考试可见

二、案例分析题(本题共3小题,每小题20分,共80分。
  • 某造价咨询公司接受了A,B两项业务。
    A业务是受某省政府委托,对某设计院提出的基础交通设施项目的A,B,C三个设计方案进行评价。

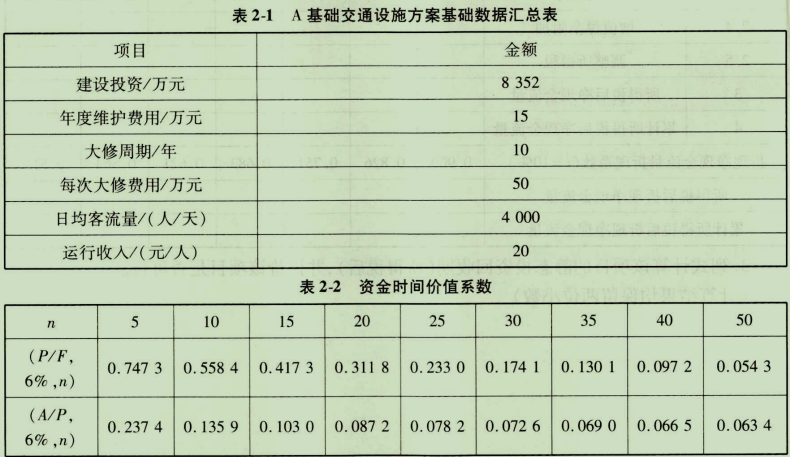

    该工程的设计使用年限为50年,基准折现率为6不考虑建设期差异的影响,每次大修给业主带来的经济损失为5万元(计入成本),各方案均无残值,其中A方案建设及运营期间的基础数据汇总见表2-1,资金时间价值系数见表2-2。

    B业务是为某国有资金投资的某重点工程项目招标人编制招标文件。
    该项目计划于2022年8月8日开工,招标人拟采用公开招标方式进行项目施工招标。
    2022年1月8日,已通过资格预审的A,B,C,D,E,F六家施工承包商拟参与该项目的投标。
    招标文件中规定该项目的最高投标限价为3568万元,招标清单中的暂列金额为280万元,所有投标保证金统一定为70万元。投标过程中,投标人F在开标前1小时书面告知招标人,撤回了已提交的投标文件,除F外还有A,B,C,D,E五个投标人参加了投标,其总报价分别为3489万元、3470万元、3358万元、3209万元、3542万元。评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3,合价为36400元。其他投标人的投标文件均符合要求。
    招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%,扣2分。
    最后投标人C中标,双方于2022年5月8日签订了固定总价合同,中标价为3358万元,
    合同工期为470天。合同约定:实际工期每拖延1天,逾期罚款为2万元;实际工期每提前
    1天,奖励1万元。投标人C的造价工程师对该项目进行了成本分析,其工程成本最低的工期为500天,相应的成本为3100万元,在此基础上,工期每缩短1天,需增加成本10万元;工期每延长1天,需增加成本5万元。在充分考虑施工现场条件和本公司人力、施工机械条件的前提下,该项目最可能的工期为485天。
    【问题】
    1.根据A业务中已知数据,计算该业务中A方案全寿命周期年度费用。如果已知B方案的全寿命周期费用效率为3.21,C方案的全寿命周期费用效率为4.18,采用费用效率法选择最佳设计方案(每年按360天计算)。
    2.根据招标文件的评分标准,列式计算各有效报价投标人的总报价得分。
    3.列式计算投标人C的投标报价浮动率。在确保该项目不亏本的前提下,该投标人允许工程的最长工期为多少天?
    4.若按最可能的工期组织施工,该项目的利润额为多少?相应的成本利润率为多少?
    (计算结果保留两位小数)

    【正确答案-参考解析】:参加考试可见

三、案例分析题(土建)(本题1小题,共40分。

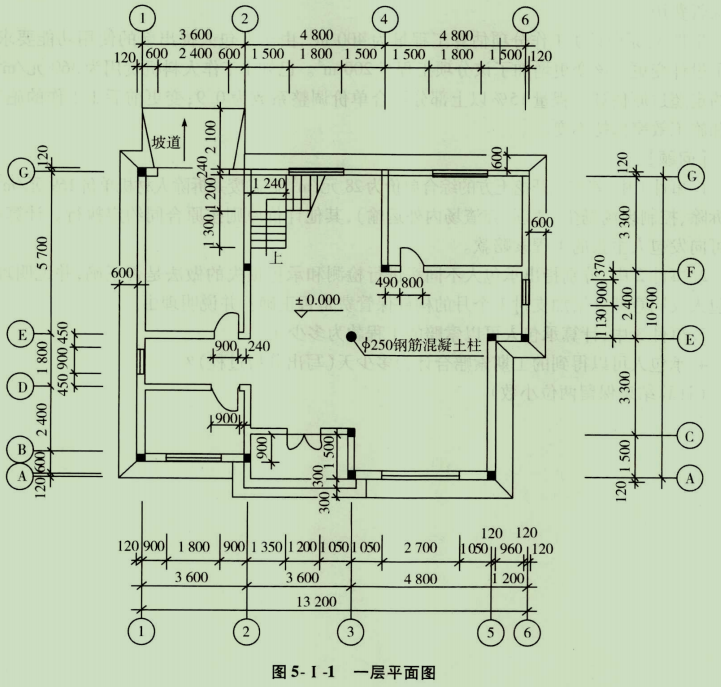

  • 某拟建工程为二层砖混结构,一砖外墙,层高3.3m,平面图如图5-I-1、图5-I-2所示(图中所示墙体均为240mm,轴线居中)。

    【问题】
    1.计算该工程建筑面积。
    2.计算该工程的平整场地清单工程量。
    3.某施工单位承担此工程土建部分的施工。拟定平整场地施工方案是在图样④轴、G轴、
    ①轴、⑥轴外墙外边线的基础上四周各放出2m,按矩形面积进行平整。已知该施工单位人工
    平整场地的定额见表5-I-1,项目编码为010101001,人工单价为60元/工日,管理费取人工
    费、材料费、施工机具使用费之和的12%,利润取人工费、材料费、施工机具使用费、管理费之和的4.5不考虑风险。求平整场地的清单综合单价,并填写完成表5-I-2“分部分项工程量清单与计价表”。(计算结果保留两位小数)

    【正确答案-参考解析】:参加考试可见
