  • 国有资金投资依法必须公开招标的某建设项目,采用工程量清单计价方式进行施工招标,最高投标限价为3568万元,其中暂列金额280万元,由发包人负责招标的专业工程暂估价500万元。招标文件中规定:
    (1)投标有效期为90天,投标保证金有效期与其一致。
    (2)投标报价不得低于企业平均成本。
    (3)近三年施工完成或在建的合同价超过3000万元的类似工程项目不少于3个。
    (4)合同履行期间,综合单价在任何市场波动和政策变化下均不得调整。
    (5)缺陷责任期为3年,期满后退还预留的质量保证金。
    (6)暂列金额和材料暂估价按招标文件中工程量清单中金额计取,不得调整。

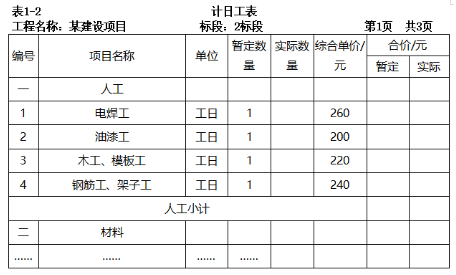

    (7)招标工程量清单中给出的“计日工表(局部)”,见表1-2。

    (8)该项目施工招标公告发出时间是3月2日,招标文件发售时间是3月11日,投标截止时间是4月26日9:00,开标时间和投标截止时间是同一时间。投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交的投标文件,要求招标人3日内退还其投标保证金。
    投标人A发现分部分项工程量清单中某分项工程特征描述和图纸不符。
    除F外还有A、B、C、D、E五个投标人参加了投标,其总报价分别为:3489万元、3470万元、3358万元、3209万元、3542万元。
    评标过程中,评标委员会发现投标人B的暂列金额按260万元计取,且对招标清单中的材料暂估单价均下调5%后计入报价;发现投标人E报价中混凝土梁的综合单价为700元/m3,招标清单工程量为520m3,其投标清单合价为36400元。其他投标人的投标文件均符合要求。
    招标文件中规定的评分标准如下:商务标中的总报价评分60分,有效报价的算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%,扣2分。

    【正确答案-参考解析】:参加考试可见

二、案例分析题(本题共3小题,每小题20分,共80分。
  • 背景资料
    某建设项目计算期10年,其中建设期2年,第3年投产,第4年开始达到实际生产能力。
    建设投资2800万元,第1年投入1000万元,第2年投入1800万元。投资方自有资金2500万元,根据筹资情况,建设期分两年各投入1000万元,余下的500万元在投产年初作为流动资金投入。
    建设投资不足部分向银行贷款,贷款年利率为6%,从第3年起,以年初的本息和为基准开始还贷,每年付清利息,并分5年等额还本。
    该项目固定资产投资总额(不考虑可抵扣进项税)中的85%形成固定资产,15%形成无形资产。固定资产综合折旧年限为10年,采用直线法折旧,预计净残值率为5%,无形资产按5年平均摊销。
    该项目设计生产能力为50万件,含税销售价格为56.5元/件。计算期第3年的经营成本为1500万元(含进项税)、第4年至第10年的经营成本为1800万元(含进项税)。
    增值税税率为13%,增值税附加综合税率为10%。
    【问题】
    1.编制项目借款还本付息计划表,计算相关数据填入下表。

    2.列式计算固定资产年折旧额、无形资产摊销额及期末固定资产余值。
    3.列式计算运营期第1年、第2年和最后1年的含税总成本费用。
    4.假设运营期第2年的产品固定成本占含税年总成本的40%(固定成本不包含可抵扣进项税,可变成本中包含的进项税占不含税可变成本的10%),列式计算运营期第2年的产量盈亏平衡点。

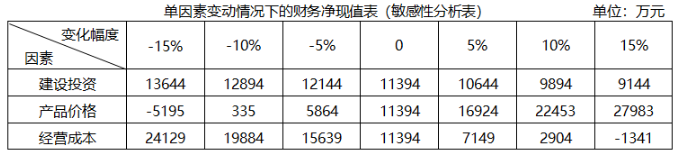

    5.项目的建设投资、产品价格和年经营成本在初始值的基础上分别变动±5%、±10%、±15%时对应的财务净现值的计算结果见下表。根据该表的数据列式计算各因素的敏感度系数,并对3个因素的敏感性进行排序。

    (计算结果保留三位小数)

    【正确答案-参考解析】:参加考试可见

三、案例分析题(土建)(本题1小题,共40分。
  • 【土建专业】

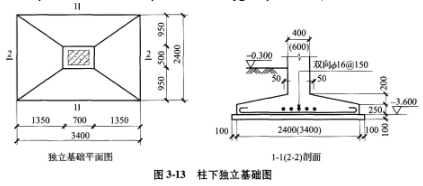

    某工程柱下独立基础见图3-13,共18个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层C10,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。

    问题:
    1.根据图示内容和《建设工程工程量清单计价标准》的规定,编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入表3-5“分部分项工程量清单与计价表”。有关分部分项工程量清单的统一项目编码见表3-4。

    2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m(自垫层外围);自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外运200m。
    该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底扦探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。
    计算承包商挖独立基础土方的人工费、材料费、机械费合价。
    3.假定管理费率为12%,利润率为7%,风险系数为1%。按《建设工程工程量清单计价标准》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价(风险费以工料机和管理费之和为基数计算)。
    注:问题(2)、(3)的计算结果要带计量单位。

    【正确答案-参考解析】:参加考试可见
