矿业工程项目的风险性主要体现在( )。
A.工期长
B.条件难
C.项目效益低
D.多项条件的不确定
【正确答案-参考解析】:参加考试可见
-
下列招标文件中的内容,不合理的是( )。
A.一个矿山的两个井筒分别招标
B.一个井筒分为井颈和井身两部分进行分别招标
C.对井筒漏水量较规程要求的水平更低
D.井筒规格的要求高于规程标准
E.井筒水文地质勘探工作在定标后进行
【正确答案-参考解析】:参加考试可见
-

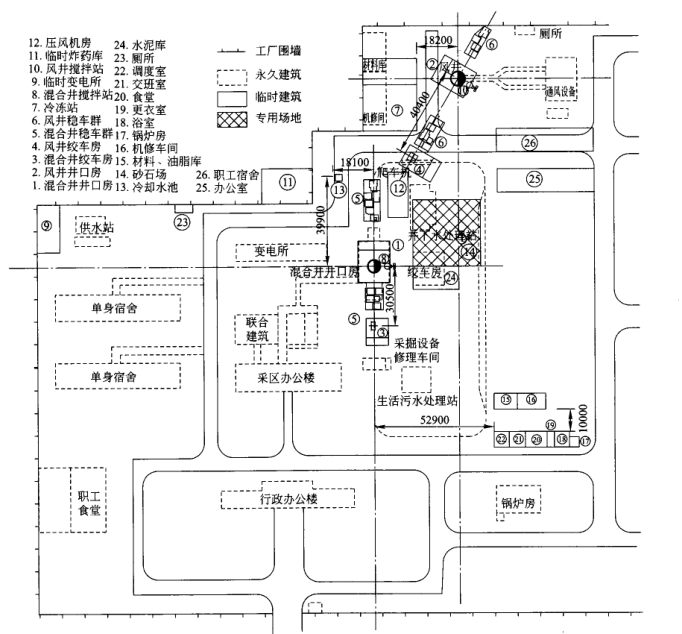

某矿井采用混合井与风井一对立井开拓,某施工单位承揽了混合井与风井的井筒施工。在进行工业场地平面布置时,施工单位为了便于炸药库的管理和炸药安全,专门设置了一个库房作为临时炸药库,容量400t炸药,布置在永久场地围墙外侧。在布置混合井稳车设备及主提升机时为了不占用永久建筑采掘设备修理车间的位置,将主提升机布置在距井筒30.5m的位置处(见下图);压风机房布置在两个井筒中间(动力负荷中心)处;水泥库及砂石料场也布置在距离两个井筒比较近的位置;临时变电所布置在工业场地一角,以不影响其他设备设施的布置,并且不占用永久建筑位置;办公室及职工宿舍布置在靠近井筒附近,便于指导现场施工及工人上下班。
问题:
1.简述施工总平面布置的原则。
2.指出该工业场地平面布置中的不合理之处,并简述理由。
