  • 各个等级的公路,适用于任何场合和层次的沥青等级是()。

    A.特级沥青

    B.A级沥青

    C.一级沥青

    D.高级沥青

    【正确答案-参考解析】:参加考试可见

二、多项选择题(本类题每小题备选答案中,有两个或两个以上符合题意的正确答案,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 高填方路基沉降造成的原因有()。

    A.施工时压路机功效过大

    B.原地面未清除草根、树根等

    C.填筑顺序不当

    D.压实度不足

    E.在填挖交界处没有挖台阶

    【正确答案-参考解析】:参加考试可见

三、案例分析题(针对相关问题作出简明扼要的回答。
  • 背景资料:

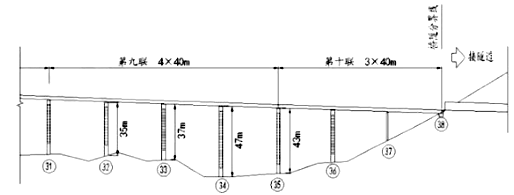

    某10联现浇预应力混凝土连续箱梁桥地处山岭重丘区,跨越河谷,起点与另一特大桥相连,终点与一隧道相连。部分桥跨布置示意图如图4-1所示。

    该项目在招投标和施工过程中发生如下事件:
    事件一:招标文件中的设计文件推荐连续箱梁采用移动模架法施工,因现场场地受限,模架在该桥梁终点处的隧道内拼装,然后前移逐孔施工。但某施工单位进场后,发现隧道标未开工(另一施工单位承担该隧道施工),无法按时提供移动模架拼装场地。经桥梁施工单位提出,建设单位、设计单位和监理单位确认,暂缓第十联施工,而从第九联开始施工。因第九联桥墩墩身较高,移动模架采用桥下组拼、整体垂直提升安装方案,第十联箱梁待隧道贯通后采用桩柱梁式支架(第十联支架布置示意图见下图)施工,由此造成工期推迟一个月。

    事件二:图4-2中所示的桩柱梁式支架由桩基础、钢管柱、卸落装置、贝雷片、型钢、联接件等组成,支架按设计计算设置了施工预拱度。组拼完成后,按相关要求进行检验及加载预压试验,满足要求后投入使用。
    事件三:施工单位按照《公路工程施工安全技术规范》要求,编制了支架施工专项方案,该方案经施工单位审核,由技术负责人签字后,报监理工程师审查批准后实施。
    【问题】

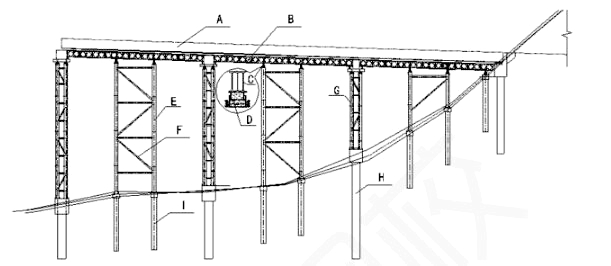

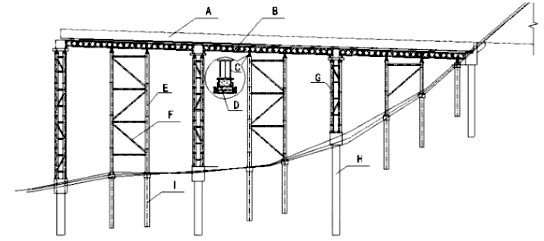

    1.结合图4-2与事件二,指出型钢、卸落装置、贝雷片分别对应图4-2中的A~H中的哪个编号?说明应根据哪些因素来确定卸落装置的型式?
    2.事件二中,支架施工预拱度的设置应考虑哪些主要因素?
    3.事件三中,支架专项施工方案实施前的相关程序是否正确?若不正确,写出正确程序。
