题型介绍
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意。
-
当混凝土拌合设备小时生产能力为50m3/h,其规模为()。
A.特大型
B.大型
C.中型
D.小型
【正确答案-参考解析】:参加考试可见
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。
三、案例分析题(共5题,前三题各20分,后2题各30分,总计120分
-
背景资料:

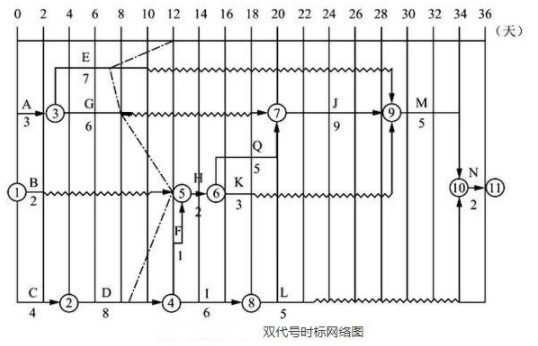

某水闸工程施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图,如图1所示。编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥基坑开挖,⑦地基处理,⑧办公、生活用房等。

施工过程中发生如下事件。
事件1:项目部第12d末组织了进度检查,检查结果以进度前锋线表示在图中。

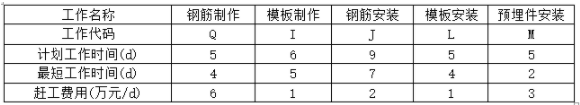

事件2:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果见表1。
可压缩工作的最短工作时间及赶工费用表1

事件3:该工程采用平面闸门进行安装,安装前对其标志内容进行了严格审核,平面闸门安装包括埋件安装和门叶安装两部分。
【问题】
1.根据《水利水电工程施工组织设计规范》(SL303-2017)。指出背景资料的相关工作中属于工程准备期的工作(用编号表示):工程施工总工期中,除工程准备期外,还应包括哪些施工时段?
2.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。
3.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量,推迟或提前天数,以及对计划工期的影响。
4.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。
5.指出闸门标志内容和闸门的埋件具体包括哪些。
【正确答案-参考解析】:参加考试可见
