一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意
  • 关于灌注桩施工的说法,错误的是()。

    A.干作业成孔法适用于地下水位以上的粉土层

    B.泥浆护壁成孔法施工时无噪声和振动

    C.灌注桩施工中混凝土的养护时间应不少于7d

    D.沉管灌注桩沉管时要做到高提轻打

    【正确答案-参考解析】:参加考试可见

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有一个错项。错选,本题不得分;少选,所选的每个选项得0.5分
  • 可以通过拉伸试验测定的钢材性能指标有()。

    A.抗拉强度

    B.冲击韧性

    C.塑性

    D.屈服强度

    E.弹性模量

    【正确答案-参考解析】:参加考试可见

三、案例分析题
  • 【背景资料】某施工单位承担一矿山主立井的施工任务。该井筒净直径5.5m,深度573m。其中表土段深度440m,井壁厚度800mm,采用冻结法施工;基岩段井壁厚度500mm,混凝土强度等级为C40,采用普通钻眼爆破法施工。
    施工单位编制了井筒的施工组织设计,凿井施工设备选型情况如下:
    1.凿岩:选用国产FJD-6伞型钻架,配YGZ-70型凿岩机。
    2.装岩:布置2台HZ-6中心回转抓岩机,装矸能力可达100m3/h。
    3.提升:采用V型钢管凿井井架,布置两套单钩提升,主提选用2JK-3.2/15提升机配3.0m3吊桶,副提选用JK-2.5/20提升机配2.0m3吊桶。
    4.砌壁:基岩段采用段高4.0m整体金属模板,选用φ159×5mm溜灰管下料。

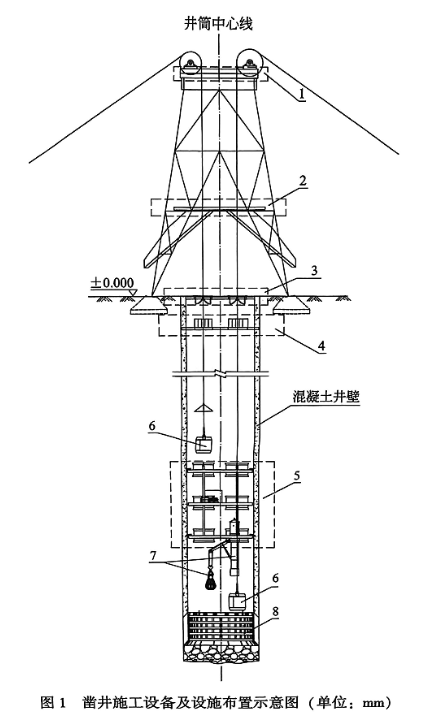

    5.排水:布置1台DC50-80×7型卧泵(含排水管路一趟)和4m3水箱1个。凿井施工设备或设施除压风管、供水管采用井壁吊挂外,风筒、电缆等均采用凿井绞车悬吊,凿井施工设备及设施布置如图1所示。

    问题:
    1.写出图1中序号1~5对应虚线框内的凿井施工盘台名称。
    2.说明图1中盘台5的作用,写出应布置在该盘台上的相应设备或设施。
    3.写出图1中序号6~8对应设备设施的名称,给出背景资料(含图1所示)缺少的安全设施或设备的名称。
    4.指出该井筒施工设备选型存在的不妥之处。说明理由或正确做法。

    【正确答案-参考解析】:参加考试可见
