  • 下列施工测量缺陷中,属于严重缺陷的是()。

    A.控制点点位选择不当

    B.上交资料不完整

    C.起算数据采用错误

    D.观测条件掌握不严

    【正确答案-参考解析】:参加考试可见

二、多项选择题(本类题每小题备选答案中,有两个或两个以上符合题意的正确答案,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 下列铁路施工测量质量特性中,属于二级质量特性的有()。

    A.仪器使用年限

    B.资料完整性

    C.标桩埋设质量

    D.记录完备性

    E.验算正确性

    【正确答案-参考解析】:参加考试可见

三、案例分析题(针对相关问题作出简明扼要的回答。

  • 【背景资料】
    某高速铁路站前工程第2标段包括路基、桥梁和隧道。部分工程情况如下:

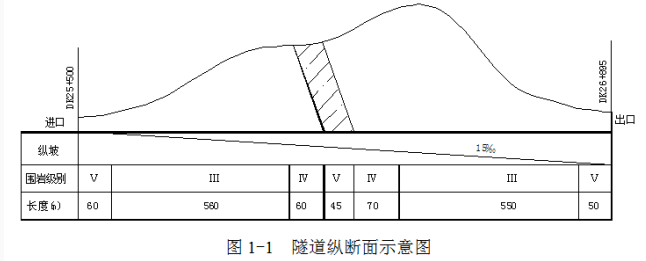

    1#隧道为单洞双线隧道,长度1395m,地质主要为石灰岩,洞身有一条长45m断层破碎带,地下水丰富。隧道围岩级别、长度及坡度如图1-1所示,计划工期为28个月。

    施工过程中发生以下事件:
    事件一:项目经理部根据以往施工经验,确定的1#隧道进度指标为:Ⅲ级围岩100~130m/月,Ⅳ围岩70~95m/月,Ⅴ级围岩45~60m/月,断层破碎带10~15m/月。施工准备和洞口工程施工期3个月;二次衬砌、无砟轨道和水沟电缆槽等工程在隧道开挖贯通后3个月内全部完成。1#隧道进、出口地形地貌、交通、弃渣等施工条件基本相同。

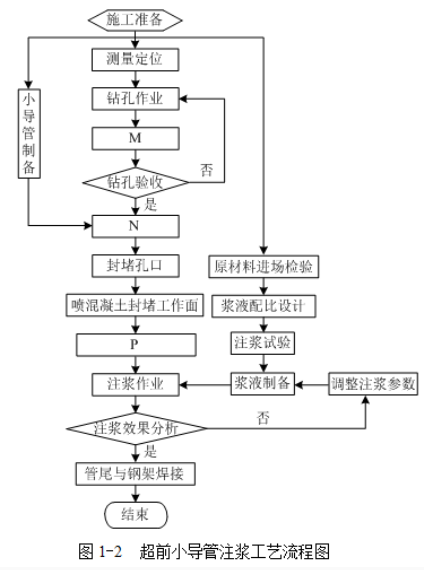

    事件二:项目经理部为保证施工安全,1#隧道穿过断层破碎带时,采用超前小导管注浆支护方案。超前小导管注浆工艺流程如图1-2所示。

    事件三:1#隧道DK26+000~DK26+010段开挖完成后,开挖面出现多处渗水点,渗水量较大,施工队采用径向注浆进行了止水,随后进行了锚喷支护作业。监理工程师检查时发现该段拱部初期支护面仍有3处渗水点,要求项目经理部在防水板施工前必须对渗水点进行处理。
    【问题】
    1.根据背景资料和事件一,应如何安排1#隧道施工作业面?说明理由。
    2.针对事件二,写出图1-2中M、N、P所代表的工序名称。
    3.针对事件三,写出初期支护面渗水处理的技术措施。

    【正确答案-参考解析】:参加考试可见
