一、单项选择题(共20题,每题的备选项中,只有1个最符合题意
  • 沥青路面粘层的作用是()。

    A.使沥青面层与非沥青材料基层结合良好

    B.使沥青层与沥青层之间结合良好

    C.使沥青层与路基结合良好

    D.封闭表面空隙防止水分浸入

    【正确答案-参考解析】:参加考试可见

二、多项选择题(下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 沥青路面粘层施工时应注意的事项包括()。

    A.喷洒表面一定清扫干净,并表面干燥

    B.气温低于10℃时不得喷洒粘层油

    C.喷洒粘层油后,严禁运料车外的其他车辆和行人通过

    D.喷洒的粘层油必须成均匀雾状,不得有洒花漏空或成条状

    E.稀浆封层施工时应在干燥情况下进行

    【正确答案-参考解析】:参加考试可见

三、案例分析题(共4题,每题20分
  • 背景资料:

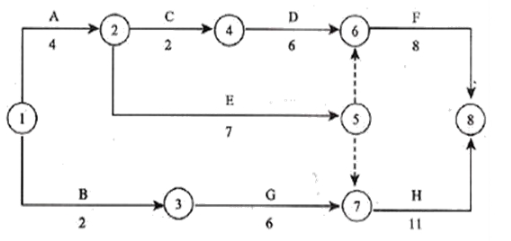

    某公路桥梁工程,为预应力钢筋混凝土箱梁桥,箱梁混凝土标号为C40。结构形式为:4×10+3×24+5×10m。上部结构采用后张法预应力混凝土施工。该工程合同工期为22个月,双代号网络计划如下图:

    某施工单位承接了该项工程,施工中发生如下事件:
    事件1:根据设计要求,承包人在预制场立模、普通钢筋制作、箱梁混凝土浇筑、采用电弧进行预应力筋下料。下料长度根据结构的孔道长度或台座长度、锚夹具厚度、千斤顶长度、墩头预留量进行计算。箱梁采用洒水覆盖养护。
    事件2:预应力筋张拉锚固后,孔道应在48h之后进行压浆。采用真空辅助压浆工艺压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔压入;对结构或构件中以上下分层设置的孔道,应按先上层后下层的顺序进行压浆。同一管道的压浆应连续进行,一次完成。压浆应缓慢、均匀地进行,不得中断,并应将所有最高点的排气孔依次打开和关闭,使孔道内排气通畅。
    压浆后,施工单位填写了孔道压浆施工记录:压浆材料、配合比、压浆日期、搅拌时间、出机初始流动度、环境温度。
    问题:
    1.事件1中预应筋下料工艺是否正确?说明理由。补充下料长度计算的参数。
    2.写出关键线路。计算工期为多少个月?
    3.如果工作C和工作G共用一台施工机械,且只能按顺序施工,该网络计划如何调整较为合理?
    4.判断事件2中压浆的措施是否正确,若不正确,请改正。
    5.后张法预应力孔道压浆施工记录还需填写哪些项目?

    【正确答案-参考解析】:参加考试可见
