  • 表征沥青路面材料稳定性能的路面使用指标的是()。

    A.平整度

    B.温度稳定性

    C.抗滑能力

    D.降噪排水

    【正确答案-参考解析】:参加考试可见

二、多项选择题(本类题每小题备选答案中,有两个或两个以上符合题意的正确答案,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 城镇沥青路面道路结构组成有()。

    A.路基

    B.基层

    C.面层

    D.垫层

    E.排水层

    【正确答案-参考解析】:参加考试可见

三、案例分析题(针对相关问题作出简明扼要的回答。

  • 【背景资料】
    某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:
    (1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:
    (2)原机动车道两侧加宽、新建非机动车道和人行道;

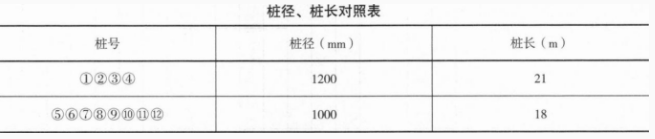

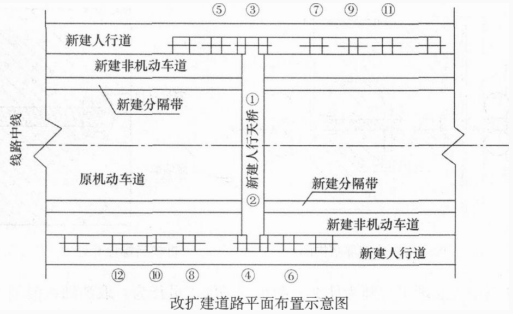

    (3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见表1—1。

    施工过程中发生如下事件:
    事件一:项目部将原已获批的施工组织设计中的施工部署:
    非机动车道(双侧)→人行道(双侧)→挖孔桩→原机动车道加铺,
    改为:挖孔桩→非机动车道(双侧)→人行道(双侧)→原机动车道加铺。
    事件二:项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。
    事件三:专项施工方案中,钢筋混凝土护壁技术要求有:井圈中心线与设计轴线的偏差不得大于20mm,上下节护壁搭接长度不小于50mm,模板拆除应在混凝土强度大于2.5MPa后进行。
    事件四:旧水泥混凝土路面加铺前,项目部进行了外观调查,并采用探地雷达对道板下状况进行扫描探测,将旧水泥混凝土道板的现状分为三种状态;A为基本完好;B为道板面上存在接缝和裂缝;C为局部道板底脱空,道板局部断裂或碎裂;

    事件五:项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见表1-2,为加快工程进度,项目经理决定将9、10、11、12号桩安排第三个施工队进场施工,三队同时作业。

    【问题】
    1、事件一中,项目部改变施工部署需要履行哪些手续?
    2、写出事件二中专项施工方案被退回的原因。
    3、补充事件三中钢筋混凝土护壁支护的技术要求。
    4、事件四中,在加铺沥青混凝土前,对C状态的道板应采取哪些处理措施?
    5、事件五中,画出按三个施工队同时作业的横道图,并计算人工挖孔桩施工需要的作业天数。

    【正确答案-参考解析】:参加考试可见
