一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意。
  • 支撑网是现代电信运行的支撑系统,不包括()。

    A.同步网

    B.信令网

    C.管理网

    D.交换系统

    【正确答案-参考解析】:参加考试可见

二、多项选择题(下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 下列关于拓扑结构的说法,正确的是()。

    A.网状可靠性高

    B.采用星形网络链路以降低线路利用率

    C.混合网经济性差

    D.环形网不方便扩容

    E.总线型稳定性差

    【正确答案-参考解析】:参加考试可见

三、案例分析题
  • 背景材料
    某公司承担了一项长途直埋光缆线路工程,全程210km,线路经过城区、农田和草原,分两个中继段,其中A段120km,B段90km。

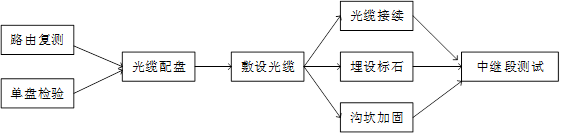

    直埋光缆施工工序先后关系见图5-1,项目部根据公司资源状况,结合工程特点,按每个施工队同时只能实施一项工作分解,计算了各项工作的持续时间,确定了各项工作的工作逻辑关系,编制了逻辑关系及持续时间表(见表5)。并据此绘制了进度计划网络图,图5-2给出了部分进度计划网络图。
    表5逻辑关系及持续时间表


    图5-1工序关系

    图5-2部分进度计划网络图
    问题内容:(1)在答题区复制表5,再补充完整紧前和紧后工作。
    (2)画出完整进度计划双代号网络图。
    (3)列出本项目的关键工作,并计算本项目的计划工期。
    (4)分别列出本工程中继段测试的项目和所用仪表。
    (5)本工程的主要环境影响因素有哪些。

    【正确答案-参考解析】:参加考试可见
