2016年一级建造师《通信与广电》真题及答案
  • 年份:2016年
  • 类型:历年真题
  • 总分:160.00分
  • 时长:240分钟
  • 题量:35
  • 做题人数:0人
题型介绍
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意。
  • 通信网中的支撑网的功能包括()和网络管理、业务管理等。【已删除考点】

    A.信令传送

    B.多媒体传输

    C.语音传送

    D.电路交换

    【正确答案-参考解析】:参加考试可见

二、多项选择题(下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 下列关于OTN的描述,说法正确的是()。【已删除考点】

    A.是以同步时分复用为核心的传送网

    B.是以DWDM为核心的传送网

    C.只能管理一根光纤中的单个波长传输

    D.可以管理每根光纤中的所有波长传输

    E.兼容现有的SDH

    【正确答案-参考解析】:参加考试可见

三、案例分析题
  • 背景材料
    某施工单位承担了一项传输设备安装工程,共有两个站,合同约定工期70天。项目部编制了进度计划(见图5);实施团队的资源配备见表5。施工单位项目经理及其他人员的人工成本按平均600元/天计算。本工程单机和系统调测租赁同一套仪表,租赁费为2000元/天。

    图5进度计划横道图

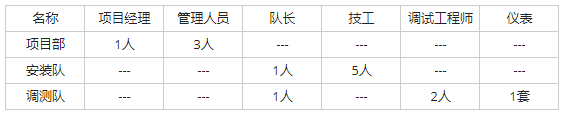

    表5资源配备表

    工程开工后,各队每天完成的工作量与计划相同。进行到第35天,项目部接建设单位封网通知,自次日起停工3天。进行到第45天,因使用不当造成仪表故障,停工4天,仪表维修费用5000元计入当日成本。停工期间,人员费用按正常人工成本50%计算,仪表使用费按原价计算。为了赶工,项目经理要求系统调测从第1天晚上开始加班,连续加班6个晚上。每晚加班完成的工作量相当于正常日完成工作量的50%,人工成本与正常日人工成本相同,仪表不计使用费。
    问题内容:(1)计算本工程每10日的计划工作预算成本(BCWS)。
    (2)绘制时间—计划工作预算成本累积曲线。(曲线中需标注每10日末的累积值)。
    (3)分别计算第40日末、第60日末的已完工作实际成本(ACWP)。
    (4)分别计算第40日末、第60日末的已完工作预算成本(BCWP)。
    (5)计算本工程施工单位可索赔的费用及工期。
    (6)计算本工程的实际工期。

    【正确答案-参考解析】:参加考试可见
