2014年一级建造师《通信与广电》真题及答案
  • 年份:2014年
  • 类型:历年真题
  • 总分:160.00分
  • 时长:240分钟
  • 题量:35
  • 做题人数:0人
题型介绍
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意。
  • 关于传输网技术的说法,错误的是()。

    A.DWDM可以在同一光纤不同波长上传输速率和格式不同的数据

    B.SDH具有灵活的复用映射结构

    C.ASON支持端到端的业务自动配置

    D.OTN是以SDH和光通道技术为核心的传送网

    【正确答案-参考解析】:参加考试可见

二、多项选择题(下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • TD-SCDMA采用了()多址方式。

    A.时分多址

    B.频分多址

    C.码分多址

    D.空分多址

    E.扩频多址

    【正确答案-参考解析】:参加考试可见

三、案例分析题
  • 背景材料

    某施工单位承接了一项PTN网络工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图如下:

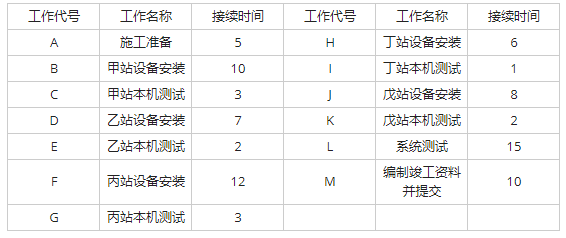

    上图中工作代号与工作内容的对用关系如下表:

    根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:
    事件一:乙站、丙站设备均推迟2天运到机房;
    事件二:施工单位仪表比计划最早进场时间推迟5天时间;
    事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天。
    问题内容:(1)按照下表格计划列出各项工作的紧前工作和紧后工作。

    (2)参照标注B、E、F、I工作时间参数。
    (3)列出本项目的关键工作,计算计划工期。
    (4)在保证工期前提下,测试工作于第几天开始能保证仪表的最高利用率?
    (5)各事件顺序发生时,分别影响的工期多少天?哪些可以向建设单位索赔工期,本工程的实际工期是多少天?
    (6)在本机测试网元级测试中,本工程除需要测试接口的平均发送光功率、接收光灵敏度和最小过载光功率外,还需要测试哪些项目?

    【正确答案-参考解析】:参加考试可见
