  • 关于通信网的说法,正确的是()。

    A.网状网主要用于计算机网

    B.星型网用于可靠性要求高的场合

    C.总线型网主要用于干线通信网

    D.环形网不方便扩容

    【正确答案-参考解析】:参加考试可见

二、多项选择题(下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 全光网络主要由()组成。【已删除考点】

    A.同步网

    B.信令网

    C.城域网

    D.接入网

    E.核心网

    【正确答案-参考解析】:参加考试可见

三、案例分析题

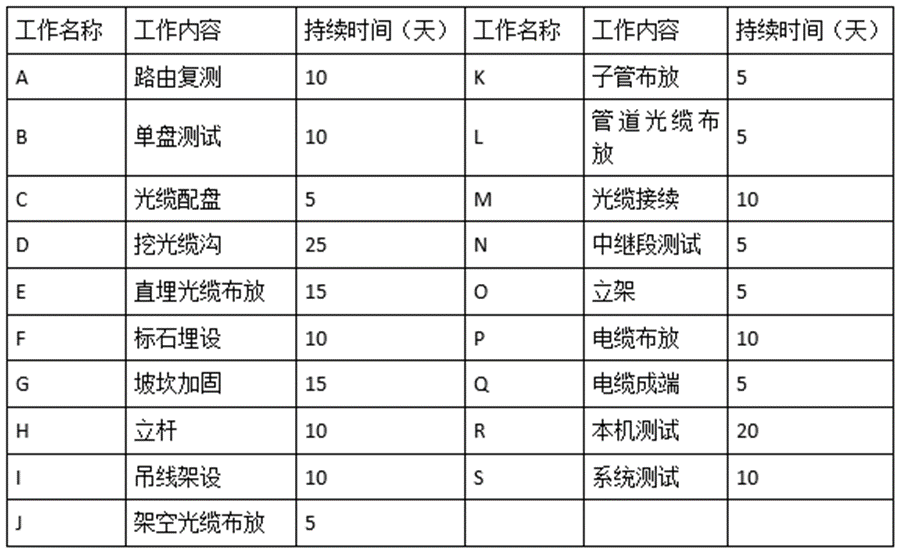

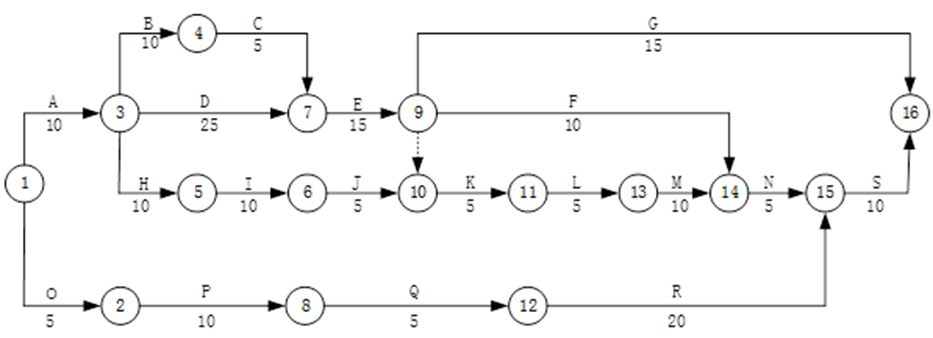

  • 某传输网工程由光缆线路工程和设备安装工程两部分组成。线路部分包括直埋、架空和管道光缆,其中直埋光缆线路与季节性河流交越(施工时为无水季节);设备安装工程主要安装DWDM设备。合同约定:建设单位负责采购钢绞线、光缆和设备。办理过河手续及赔补费用;施工单位负责采购子管,水泥和沙石;工期90天。施工单位提交的初步施工进度网络计划得到了建设单位批准,如下图所示:


    施工中发生了如下事件:
    事件一:开工后,建设单位办理过河手续时,水利部门要求另选过河地点,施工单位配合选址增加20个工日,误工40个工日。按照新的实施方案,施工单位费用增加7万元。本事件造成挖沟进度延迟7天,坡坎加固时间增加3天。
    事件二:钢绞线镀锌不合格,需重新采购,误工30个工日,进度延迟5天。
    事件三:塑料子管壁厚不合格,需要更换,误工20个工日,进度延迟2天。
    事件四:光纤切割刀损坏,影响接续,误工10个工日,进度延迟2天。
    事件五:部分坡坎强度不达标,需重新加固,增加40个工日,增加材料费9000元,进度延迟4天。
    事件六:施工单位增加了系统测试的人员和仪表,使测试工作提前5天完成。
    问题内容:
    (1)按照最初计划,计算工期并列出关键工作(以字母表示)。
    (2)针对上述每个事件,分别回答施工单位能否向建设单位提出索赔并说明理由。
    (3)施工单位的补偿工期为多少天?计算最终工期比计划工期提前或拖后多少天?
    (4)假定人工费综合工日单价为100元/工日、误工费为50元/工日。计算在工程结算时施工单位可得到的赔偿费用。
    (5)标石埋设完成后,需要在标石后新增一块直线标石,在与之间的第标石新增一块接头标石,请画出两个新增标石的符号。
    (6)测试OTU设备的接收灵敏度、-20dB带宽和最小边模抑制比时,需要用到哪些测试仪器?
