2026年造价工程师《造价案例分析(水利工程)》模拟试卷(一)
  • 年份:2026年
  • 类型:模拟试题
  • 总分:120.00分
  • 时长:240分钟
  • 题量:6
  • 做题人数:0人
题型介绍
一、案例分析题(本题20分。

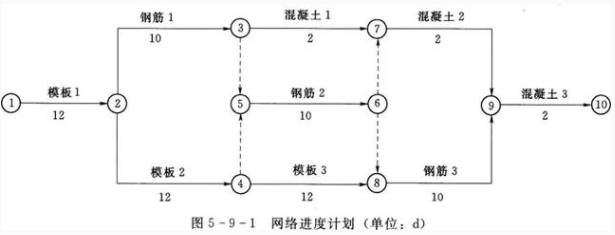

  • 西部某河流上游新建一水库枢纽工程,发包人依据《水利水电标准施工招标文件》与承包人签订了施工合同。在溢洪道工程施工前,承包人拟对闸墩组织流水作业,经监理工程师批准的网络进度计划见图5-9-1。

    施工过程中发生以下事件:
    事件1:由于生产工人偏少,第2施工段模板制定用时15天完成。
    事件2:因钢筋绑扎不满足建筑施工技术规范要求,第1施工段钢筋绑扎返工,耗时5天,增加费用2万元。
    事件3:翼墙底板施工中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度提高到与底板相同。监理机构发现该问题后,发出监理指示要求整改。
    问题:
    1.计算该网络计划的时间参数,并指出网络进度计划的工期和关键线路。
    2.分别分析事件1、事件2对闸墩混凝土工程计划工期有何影响?实际工期是多少?指出承包人可以索赔的工期和费用。
    3.根据事件3,指出承包人做法的不妥之处,并简要说明理由。该事件若要进行变更,应履行什么程序?
    4.不可抗力造成损害的责任分担原则是什么?

    【正确答案-参考解析】:参加考试可见
