题型介绍
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意。
-
下列关于平面图中的双层钢筋表示中,正确的是()。
A.底层,左上
B.底层,左下
C.顶层,左上
D.顶层,右上
【正确答案-参考解析】:参加考试可见
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。
-
根据《水利工程建设施工监理规范》SL288-2014,水利工程建设项目施工监理的主要工作方法是()。
A.现场记录
B.发布文件
C.跟踪检测
D.平行检测
E.抽样检测
【正确答案-参考解析】:参加考试可见
三、案例分析题(共5题,前三题各20分,后2题各30分,总计120分
-
【背景资料】
某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;

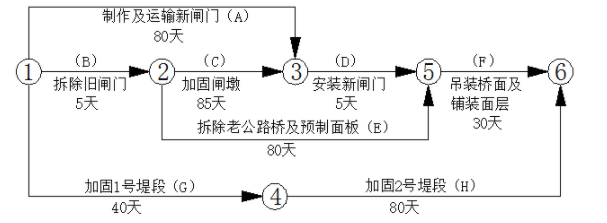

(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。

在施工过程中发生了如下事件:
事件一:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件二:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件三:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件四:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件五:在F工作中,承包人采取赶工措施,F工作20天完成。
【问题】
1.确定施工进度计划的工期,并指出关键工作。
2.分别分析事件一、事件二、事件三、事件四对工期的影响。
3.分别指出事件一、事件二、事件三、事件四承包人是否有权提出延长工期,并说明理由。
4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付的违约金是多少?
【正确答案-参考解析】:参加考试可见
