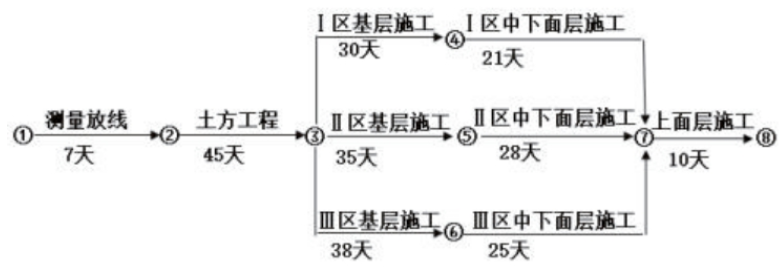

下图为某道路施工进度计划网络图,总工期和关键
不定项选择题 下图为某道路施工进度计划网络图,总工期和关键线路正确的有()。

A.总工期113天

B.总工期125天

C.①—②—③—④—⑦—⑧

D.①—②—③—⑤—⑦—⑧

E.①—②—③—⑥—⑦—⑧

正确答案: B、D、E

登录查看解析 进入题库练习

答案解析: 根据施工计划网络图,关键线路有两条,分别是:①—②—③—⑤—⑦—⑧、①—②—③—⑥—⑦—⑧。总工期为125天。
