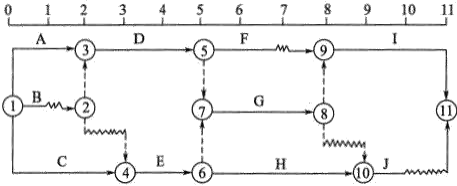

某双代号时标网络计划如下图所示,关于时间参数
不定项选择题 某双代号时标网络计划如下图所示,关于时间参数及关键线路的说法,正确的有()

A.工作A的总时差为0,自由时差为0

B.工作C的总时差为0,自由时差为0

C.工作B的总时差为1,自由时差为1

D.工作H的总时差为0,最迟完成时间为9

E.①→②→④→⑥→⑦→⑧→⑨→⑩是关键线路

正确答案: A、B、C

登录查看解析 进入题库练习

答案解析: 本题的关键线路为:①→③→⑤→⑦→⑧→⑨→⑪(A→D→G→I)、①→④→⑥→⑦→⑧→⑨→⑪(C→E→G→I),故选项E错误。工作A为关键工作,总时差、自由时差均为0,故选项A正确。工作C为关键工作,总时差、自由时差均为0,故选项B正确。工作B的总时差=1,自由时差=1,故选项C正确。工作H的总时差为1,最迟完成时间为10,故选项D错误。
