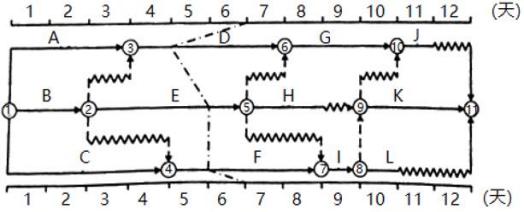

某工程双代号时标网络计划执行到第6天末时,实
不定项选择题 某工程双代号时标网络计划执行到第6天末时,实际进度如下图前锋线所示,图中表明的正确信息有()。

A.工作D实际进度拖后2天,使总工期延长1天

B.工作E实际进度拖后1天,不影响总工期

C.工作F实际进度拖后1天,不影响总工期

D.工作D的实际进度将影响其后续工作G和J的正常开始时间

E.工作F的实际进度只影响后续工作I和L的正常开始时间

正确答案: A、B、D

登录查看解析 进入题库练习

答案解析: 工作F实际进度拖后1天,影响总工期1天,影响后续工作I、K、L的正常开始时间。
