某分部工程由4个施工过程组成,分为3个施工段

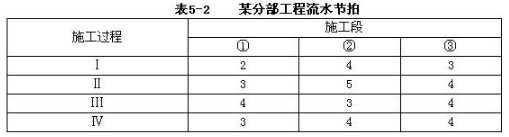

单选题 某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天)见下表。则流水施工工期为()天。

A.23

B.22

C.21

D.20

正确答案: A

登录查看解析 进入题库练习

答案解析: (1)求各施工过程流水节拍的累加数列:
施工过程Ⅰ:2,6,9
施工过程Ⅱ:3,8,12
施工过程Ⅲ:4,7,11
施工过程Ⅳ:3,7,11
(2)错位相减求得差数列:

(3)在差数列中取最大值求得流水步距:
施工过程Ⅰ与Ⅱ之间的流水步距:K1=3
施工过程Ⅱ与Ⅲ之间的流水步距:K2=5
施工过程Ⅲ与Ⅳ之间的流水步距:K3=4
(4)总工期=流水步距之和+最后一个施工过程(或专业工作队)在各施工段流水节拍之和=(3+5+4)+(3+4+4)=12+11=23。

相关知识:第三节 非节奏流水施工
