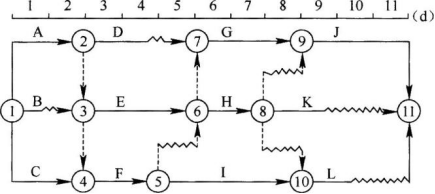

单选题 某分部工程双代号网络图计划如下图所示,其中工作F的总时差和自由时差()

A.均为0

B.均为1

C.分别为2和0

D.分别为1和0

正确答案: D

登录查看解析 进入题库练习

答案解析: 本题考核的是双代号网络计划中时间参数的计算。
工作F的总时差=11-(2+2+3+3)=1D;自由时差就是该工作箭线中波形线的水平投影长度,即为0。
