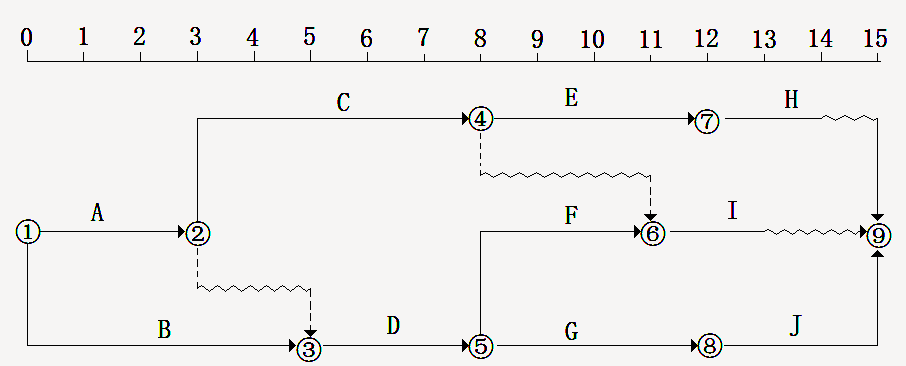

某工程双代号时标网络计划如下图,工作C的最早
单选题 某工程双代号时标网络计划如下图,工作C的最早开始时间和总时差分别是()。

A.3和2

B.3和1

C.2和2

D.2和1

正确答案: B

登录查看解析 进入题库练习

答案解析: 工作C的最早开始时间可以直接由图可得,为3天;工作C的总时差=min{1,3+2}=1天
