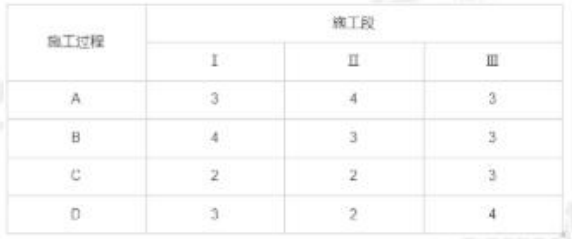

某工程组织流水施工,各施工段流水节拍如下表所
不定项选择题 某工程组织流水施工,各施工段流水节拍如下表所示,该工程的流水步距,间歇时间和流水施工工期计算正确的有()。

A.AB间流水步距为3

B.BC间流水步距为5

C.CD间流水步距为2

D.AD间流水步距为9

E.流水施工工期为20

正确答案: A、C、E

登录查看解析 进入题库练习

答案解析: 求各施工过程流水节拍的累加数列:施工过程A:3,7,10
施工过程B:4,7,10
施工过程C:2,4,7
施工过程D:3,5,9
错位相减求得差数列在差数列中取最大值求得流水步距。
AB间流水步距为3
BC间流水步距为6
CD间流水步距为2
流水施工工期=3+6+2+9=20。
