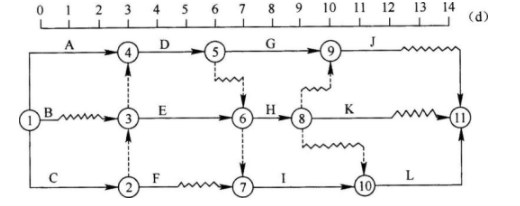

某项目分部工程双代号时标网络计划如下图所示,
单选题 某项目分部工程双代号时标网络计划如下图所示,关于该网络计划的说法,错误的是()。

A.工作C、E、I、L组成关键线路

B.工作H的总时差为2d

C.工作A、C、H、L是关键工作

D.工作D的总时差为1d

正确答案: C

登录查看解析 进入题库练习

答案解析: 本题考核的是时标网络计划中时间参数的计算。选项A正确,时标网络计划中,无波形线的线路即为关键线路,本题中的关键线路是①→②→③→⑥→⑦→⑩→?(C→E→I→L),关键工作包括工作C、E、I、L。选项B正确,工作H的总时差=MIN{(1+2),(0+2),(2+0)}=2D。选项C错误,工作A为非关键工作。选项D正确,工作D的总时差=MIN{(1+2),(1+0),(0+2)}=1D。
