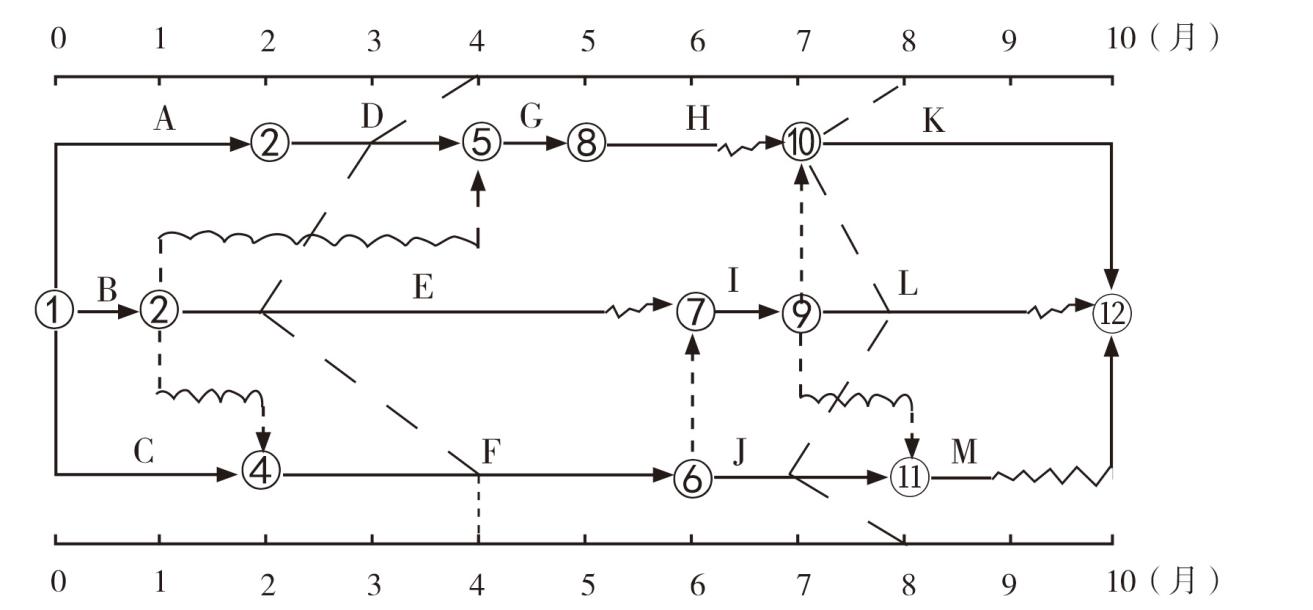

某工程进度计划执行到第4月底和第8月底的前锋
多选题 某工程进度计划执行到第4月底和第8月底的前锋线如下图所示,图中表明的正确信息有()。

A.工作D在第4月底检查时拖后1个月,影响工期1个月

B.工作E在第4月底检查时拖后2个月,不影响工期

C.工作F在第4月底检查时进度正常,不影响工期

D.工作K在第8月底检查时拖后1个月,影响工期1个月

E.工作J在第8月底检查时拖后1个月,影响工期1个月

正确答案:C、D

登录查看解析 进入题库练习

答案解析: 工作D在第4月底检查时拖后1个月,但是有1个月的总时差,不影响工期工作E在第4月底检查时拖后2个月,总工期为1个月,影响工期1个月工作F在第4月底检查时进度正常,不影响工期工作K在第8月底检查时拖后1个月,影响工期1个月工作J在第8月底检查时拖后1个月,总工期为1个月,不影响工期
