A.2和5
B.4和5
C.2和7
D.4和7
正确答案: A
登录查看解析 进入题库练习

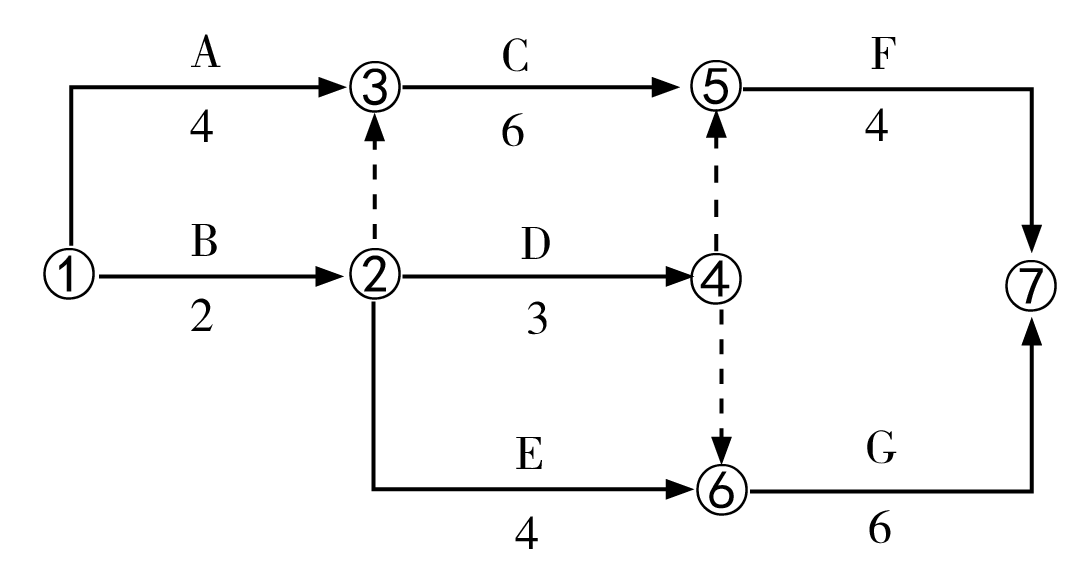

答案解析: 本题关键线路是A-C-F,总工期是14天,B结束后就可以进行D工作,所以D的最早开始时间是第2天结束,最迟时间是不影响G的开始,所以14-6-3=5,答案是A。
