某双代号时标网络计划执行过程中的实际进度前锋

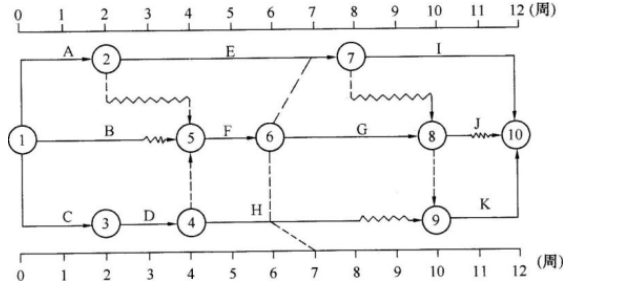

不定项选择题 某双代号时标网络计划执行过程中的实际进度前锋线如下图所示,计划工期为12周,图中正确的信息有()。

A.工作E进度正常,不影响总工期

B.工作G进度拖延1周,影响总工期1周

C.工作H进度拖延1周,影响总工期1周

D.工作I最早开始时间调后1周,计算工期不变

E.根据第7周末的检查结果,压缩工作K的持续时间1周,计划工期不变

正确答案: A、B、E

登录查看解析 进入题库练习

答案解析: 本题考核的是实际进度前锋线。工作E已经工作了5周,说明进度正常,不影响总工期。故选项A正确。工作G本应该在第7周末计划工作1周,但实际还未开始工作,进度拖延1周;工作G为关键工作,因此,会影响总工期1周。故选项B正确。工作H虽然拖延1周,但有2周的总时差,因此不会影响总工期。故选项C错误。由于工作E进度正常,工作I最早开始时间不会改变,计算工期由于工作G进度拖延会拖延。故选项D错误。由于工作G进度拖延1周,通过压缩工作G或工作K的持续时间1周,计划工期会不变。故选项E正确。
