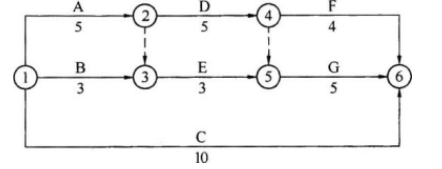

某工程网络计划如下图所示(时间单位:天),图
单选题 某工程网络计划如下图所示(时间单位:天),图中工作E的最早完成时间和最迟完成时间分别是()天。

A.8和10

B.5和7

C.7和10

D.5和8

正确答案: A

登录查看解析 进入题库练习

答案解析: 关键工作为A→D→G,总工期15天,E工作最早完成时间:5+3=8天。最迟完成时间:15-5=10天
