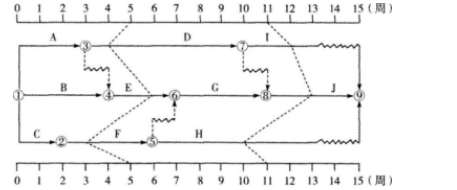

不定项选择题 某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度前锋线如下图所示,由图可以得出的正确结论有()

A.第5周检查时,工作D拖后1周,不影响总工期

B.第5周检查时,工作E提前1周,影响总工期

C.第5周检查时,工作F拖后2周,不影响总工期

D.第11周检查时,工作J提前2周,影响总工期

E.第11周检查时,工作H拖后1周,不影响总工期

正确答案: A、B、D、E

登录查看解析 进入题库练习

答案解析: 第5周检查时,工作D拖后1周,因其有1周的总时差,不影响总工期;工作E提前1周,因其在关键线路上,所以影响总工期;工作F拖后2周,因其只有1周的总时差,影响总工期。第11周检查时,工作J提前2周,因其在关键线路上,所以影响总工期;工作H拖后1周,因其有2周的总时差,不影响总工期。
