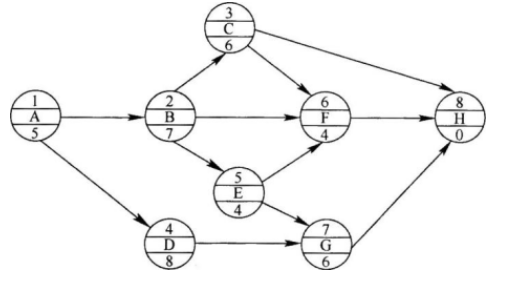

某工程单代号网络计划如下图所示(图中节点上方
不定项选择题 某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),其中关键线路有()。


A.1→2→3→8
B.1→2→3→6→8
C.1→2→5→6→8
D.1→2→5→7→8
E.1→4→7→8
正确答案: B、D
答案解析: 本题考核的是单代号网络计划关键线路的确定。单代号网络计划中,从网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。本题中,工作A的最早开始时间为0,最早完成时间为0+5=5;工作B的最早开始时间为5,最早完成时间为5+7=12;工作C的最早开始时间为12,最早完成时间为12+6=18;工作D的最早开始时间为5,最早完成时间为5+8=13;工作E的最早开始时间为12,最早完成时间为12+4=16;工作F的最早开始时间为MAX{12,16,18}=18,最早完成时间为18+4=22;工作G的最早开始时间为16,最早完成时间为16+6=
