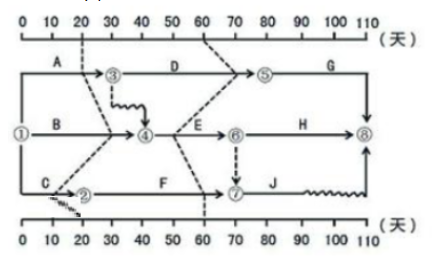

不定项选择题 某工程双代号时标网络计划执行至第20天和第60天时,检查实际进度如下图前锋线所示,由图可以得出的结论有()。

A.第20天检查时,工作A进度正常,不影响总工期

B.第20天检查时,工作B拖后10天,影响总工期

C.第20天检查时,工作C拖后10天,不影响总工期

D.第60天检查时,工作D提前10天,不影响总工期

E.第60天检查时,工作E拖后10天,影响总工期

正确答案: A、C、D、E

登录查看解析 进入题库练习

答案解析: 此题选项D存在争议,选择D的考虑是:线路本身存在两条关键路线,工作D提前10天,因为此时关键线路已经发生改变,工作D变成了非关键工作,故不影响总工期。不选D的考虑是:D工作是不影响总工期,但是第60天检查结果是影响总工期的。理解此选项即可,无需过多斟酌,考试中,多选题无把握的建议少选。
选项A正确,第20天检查时,工作A进度正常,不影响总工期;
选项B错误,第20天检查时,工作B提前10天,影响总工期;
选项C正确,第20天检查时,工作C拖后10天,不影响总工期;
选项D正确,第60天检查时,工作D提前10天,因为此时关键线路已经发生改变,工作D变成了非关键工作,故不影响总工期。
选项E正确,第60天检查时,工作E拖后10天,影响总工期。
