2021年二级建造师《公路工程管理与实务》真题及答案(5月23日)不完整版
  • 年份:2021年
  • 类型:历年真题
  • 总分:120.00分
  • 时长:180分钟
  • 题量:33
  • 做题人数:15人
题型介绍
一、单项选择题(共20题,每题的备选项中,只有1个最符合题意
  • 关于重力式挡土墙,说法正确的是()。

    A.距墙背2m内不得使用重型振动压路机碾压

    B.基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝等设置确定

    C.基础应在基础砂浆强度达到设计强度的70%后及时回填夯实

    D.设计挡土墙基底为倾斜面,超挖深度不得超过基础厚度的1/5

    【正确答案-参考解析】:参加考试可见

二、多项选择题(下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
  • 路基施工前应设置标识桩的位置有()。

    A.路基用地界

    B.路堤坡脚

    C.弃土堆

    D.护坡道

    E.边沟

    【正确答案-参考解析】:参加考试可见

三、案例分析题(共4题,每题20分
  • 背景资料

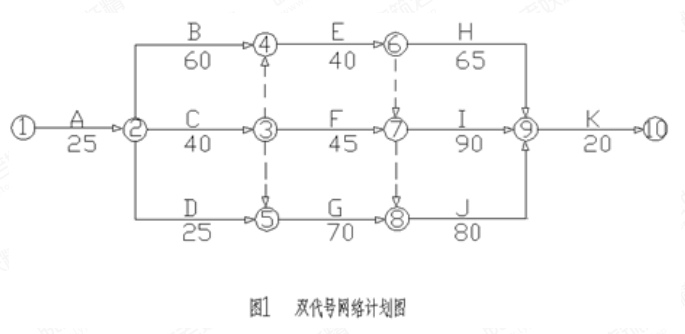

    某施工单位承建了一段山区三级公路路基工程,路段长5.27Km,路基宽8.50m,双向两车道、路线地形起伏较大,填挖基本平衡,填石路堤填料主要以风化石灰岩为主。开工前,施工单位编制了实施性施工组织设计,并经监理工程师审批同意,其中施工进度双代号网络计划如图1所示。

    施工中发生如下事件:
    事件一:填石路堤正式施工前,施工单位按照施工方案进行填石路堤试验路段施工,通过试验确定了施工过程工艺控制方法、质量控制标准以及压实工艺参数,其中压实工艺参数包括压实机械规格、压实功率等。
    事件二:实施性施工组织设计中,填石路堤施工技术和质量控制要求部分内容如下:
    (1)路基原地基处理后压实应不小于85%;
    (2)硬质石料填筑路堤时,应同步进行边坡码砌;
    (3)路基填料粒径应不大于500mm,并不超过层厚的1/3;
    (4)施工过程中,每填高6m,需检测路基中线和宽度。
    事件三:填石路堤分层填筑的主要工艺有:1-分层填筑;2-振动碾压;3-路基成型;4-施工准备;5-摊铺平整;6-填料整修;7-路基整修;8-检测签认。施工过程中,施工单位严格按照已审批的实施性施工组织设计进行填石路堤压实质量的检测和控制。
    问题:
    1、确定双代号网络计划的关键路线。
    2、事件一中,补充试验路堤还应确定的压实工艺参数。
    3、逐条判断事件二中的要求是否正确,若不正确写出正确要求。
    4、写出事件三中正确的工艺顺序(写出序号即可:如513...)
    5、事件三中,填石路堤压实质量控制应采用哪两项指标。

    【正确答案-参考解析】:参加考试可见
