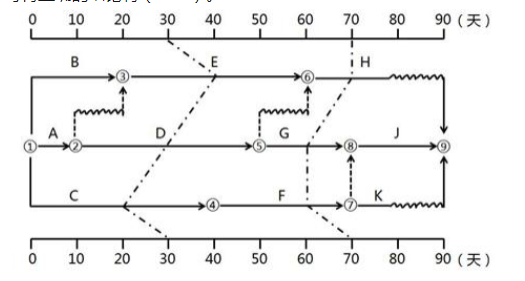

不定项选择题 某工程双代号时标网络计划进行到第30天和第70天时,检查其实际进度绘制的前锋线如下图所示,由此可得正确的结论有()。

A.第30天检查时,工作C实际进度提前10天,不影响总工期

B.第30天检查时,工作D实际进度正常,不影响总工期

C.第70天检查时,工作G实际进度拖后10天,影响总工期

D.第70天检查时,工作F实际进度拖后10天,不影响总工期

E.第70天检查时,工作H实际进度正常,不影响总工期

正确答案: B、C、E

登录查看解析 进入题库练习

答案解析: 选项A,第30天检查时,工作C实际进度拖后10天;选项D,第70天检查时,工作F实际进度拖后10天,影响总工期。
