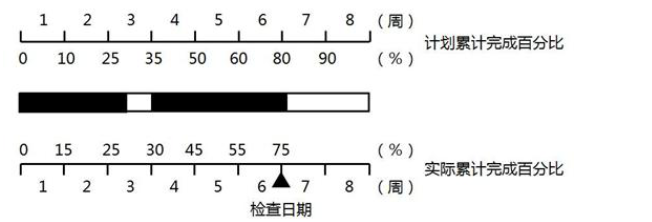

某工作计划进度与实际进度如下图所示,由此可得
不定项选择题 某工作计划进度与实际进度如下图所示,由此可得正确的结论有()
A.第1周后连续工作没有中断
B.在第2周内按计划正常进行
C.在第3周后半周未按计划进行
D.截至第4周末拖欠5%的任务量
E.截至检查日期实际进度拖后
正确答案: C、D、E
答案解析: 本题考核的是横道图法比较计划进度与实际进度。选项A错误,第1周后未连续工作,第3周后半周未工作。选项B错误,第2周内计划完成为25%-10%=15%,实际完成为25%-15%=10%。选项C正确,在第3周后半周未按计划进行。选项D正确,第4周末计划完成50%,第4周末实际完成45%,拖欠50%-45%=5%的任务量。选项E正确,第6周末计划完成80%,第6周末实际完成75%,实际进度拖后80%-75%=5%的任务量。
